Warum es nicht reicht zu schreiben, dass die Baustelle bewässert wird
Staub aus der Bauausführung entsteht bei Abbruch, Aushub, Bodenbewegungen, Fahrzeugverkehr, Handhabung von Schüttgut, Schneiden, Schleifen, Brechen, Verladung, Transport und auch beim Austrocknen unbefestigter Flächen. Für die Umgebung der Baustelle ist Staub oft der sichtbarste Einfluss, obwohl er in der Dokumentation häufig erst spät behandelt wird.
In Genehmigungsunterlagen lohnt sich daher keine allgemeine Formulierung wie die Baustelle wird bei Bedarf bewässert. Eine solche Maßnahme ist schwer überprüfbar. Unklar ist, wer sie durchführt, wann sie ausgelöst wird, wie oft sie erfolgen soll, welche Flächen sie betrifft und wie nachgewiesen wird, dass sie tatsächlich durchgeführt wurde.
Behörde, Gemeinde, betroffenes Organ oder EIA-/JES-Bearbeiter können verlangen, dass Maßnahmen konkret beschrieben werden. Praktisch bedeutet das Angabe von Staubquelle, Bauphase, Umfang der Maßnahmen, Verantwortung, Häufigkeit, Art der Nachweisführung und Bedingungen für außergewöhnliche Situationen, etwa trockenes und windiges Wetter.
Wann Staubschutzmaßnahmen behandelt werden
Staubschutzmaßnahmen können bei großen Verkehrsbauwerken, Industriearealen, Entwicklungsprojekten, Abbrüchen, Recyclingflächen, Erdarbeiten, Bauten in Wohnnähe und auch bei kleineren Vorhaben in sensiblen Gebieten behandelt werden.
Es geht nicht nur um Bauwerke, die den EIA-Prozess durchlaufen. Staub kann auch im Rahmen des einheitlichen Umweltgutachtens (JES), im Baurecht, im Verfahren über die Zulassung des Vorhabens, in verbindlichen Stellungnahmen, in Gemeindebedingungen oder bei der Kontrolle der Bauausführung beanstandet werden.
Vorsicht ist vor allem geboten, wenn sich die Baustelle in der Nähe von Wohnhäusern, Schule, Kindergarten, Gesundheitseinrichtung, Sportplatz, Gärten, Gewässern oder anderen sensiblen Orten befindet. Riskant sind auch Bauwerke mit großem Aushubvolumen, langer Bauzeit, intensivem Schwerlastverkehr oder Abbruch alter Objekte.
Praktischer Hinweis: Das größte Problem ist meist nicht die Existenz von Staub selbst, sondern eine unzureichend beschriebene Art seiner Begrenzung. Sind Maßnahmen konkret, angemessen und überprüfbar, lassen sie sich im Verfahren und bei Beschwerden besser verteidigen.
Was die Behörde oder das betroffene Organ verlangen kann
Die Behörde will in der Regel keine allgemeine Erklärung, sondern überprüfbare Informationen. Aus der Dokumentation sollte hervorgehen, welche Arbeiten staubig sein werden, wo sie stattfinden, wie lange, welche Technik eingesetzt wird und wie Einflüsse auf die Umgebung begrenzt werden.
Bei größeren Bauwerken oder Bauwerken in sensiblen Gebieten kann auch eine Bewertung der Auswirkung auf die Luftqualität verlangt werden. Manchmal reicht eine technische Beschreibung der Maßnahmen in der Dokumentation. In anderen Fällen kann eine Ausbreitungsstudie, fachliche Bewertung von Staubemissionen, Ergänzung von Bedingungen in EIA-/JES-Unterlagen oder ein separater Staubschutzplan erforderlich sein.
Entscheidend ist die konkrete Situation. Für eine kurzfristige Rekonstruktion in einem geschlossenen Areal reicht ein anderer Umfang als für langfristigen Abbruch oder Erdarbeiten in unmittelbarer Wohnnähe.
Was eine verwendbare Beschreibung von Staubschutzmaßnahmen enthalten soll
Gute Dokumentation muss Maßnahmen mit einer konkreten Tätigkeit verknüpfen. Es reicht nicht, eine allgemeine Liste ohne Bezug zum Bauablauf anzugeben. Bei Abbruch gelten andere Maßnahmen als bei Aushub, bei Bodenlagerung und beim Ausfahren von Fahrzeugen von der Baustelle.
Eine verwendbare Beschreibung sollte vor allem diese Bereiche behandeln:
| Bereich | Was die Dokumentation beschreiben soll |
|---|---|
| Staubige Arbeiten | Abbruch, Aushub, Abtrag, Verladung, Umschüttungen, Schneiden, Schleifen, Brechen, Verfüllungen oder Handhabung von Schüttgut. |
| Baustellenflächen | Welche Flächen befestigt und welche unbefestigt sein werden, wo Material gelagert wird und wo Handhabung stattfindet. |
| Verkehr | Fahrwege, Ausfahrt von der Baustelle, Radreinigung, Straßenreinigung, Geschwindigkeitsbegrenzung und Verhinderung des Mitführens von Material außerhalb der Baustelle. |
| Bewässerung und Befeuchtung | Wann, wo und wie oft sie erfolgt, welche Wasserquelle genutzt wird und wer für die Durchführung verantwortlich ist. |
| Windiges und trockenes Wetter | Wie die Arbeiten bei erhöhter Staubentwicklung, Trockenheit oder starkem Wind angepasst werden. |
| Nachweisführung | Wie die Durchführung der Maßnahmen dokumentiert wird, etwa im Bautagebuch, Betriebsprotokoll oder in Fotodokumentation. |
Ziel ist kein langer formaler Katalog. Wichtig ist, dass Maßnahmen der tatsächlichen Baustelle entsprechen. Bei einer kurzen Baustelle reicht ein einfacheres Regime. Bei langfristigem Abbruch oder umfangreichen Erdarbeiten müssen Maßnahmen detaillierter sein.
Konkrete Maßnahmen, die in der Regel verwendbar sind

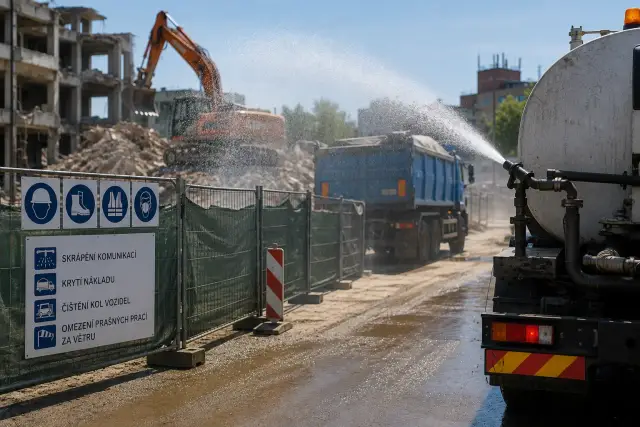

Bei den meisten Bauwerken wiederholen sich mehrere Maßnahmentypen mit praktischer Bedeutung. Grundlage ist Bewässerung staubiger Flächen und Materialien, insbesondere bei trockenem Wetter, Erdarbeiten, Abbruch, Verladung und Fahrzeugverkehr. Die Bewässerung muss technisch gesichert sein, d. h. klar sein muss, ob Hydrant, Tankwagen, mobile Zisterne oder eine andere Lösung zur Verfügung steht.
Sehr wichtig ist die Begrenzung von Staub aus dem Verkehr. Das bedeutet Befestigung der Hauptfahrwege, Reinigung innerbetrieblicher Wege, Geschwindigkeitsbegrenzung, Reinigung von Rädern und Fahrgestellen und Verhinderung des Mitführens von Schlamm und Staub auf öffentliche Straßen. Bei größeren Baustellen kann auch eine Baustellenverkehrsführung festgelegt werden, die die Wohnbebauung möglichst wenig belastet.
Bei Schüttgut werden Abdeckung, Verringerung der Fallhöhe bei Umschüttungen, Begrenzung der freien Lagerung feiner Fraktionen und Lagerung von Deponien abseits der Arealgrenze in Richtung der nächsten Wohnobjekte behandelt. Beim Abbruch sind Befeuchtung der abgebrochenen Konstruktionen, schrittweiser Rückbau statt unkontrollierten Abreißens und Begrenzung sekundären Staubs bei Abfallverladung wichtig.
Bei Arbeiten wie Schneiden, Schleifen oder Fräsen ist Technik mit Absaugung, Wasserkühlung oder lokaler Staubbegrenzung sinnvoll. Werden Arbeiten wiederholt ausgeführt, ist eine konkrete technologische Vorgehensweise besser als nur die allgemeine Angabe, dass Staub begrenzt wird.
Wie Wind, Trockenheit und außergewöhnliche Situationen zu behandeln sind
Trockenes und windiges Wetter ist für Staub entscheidend. Die Dokumentation sollte ein einfaches Regime enthalten, was geschieht, wenn die üblichen Maßnahmen nicht ausreichen. Das kann erhöhte Bewässerungsfrequenz, vorübergehende Begrenzung der Verladung feinen Materials, Unterbrechung der staubigsten Tätigkeiten oder Verlegung der Arbeiten auf einen anderen Tagesabschnitt sein.
Nicht jede Baustelle braucht ein komplexes meteorologisches System. Bei sensiblen Bauwerken ist jedoch sinnvoll anzugeben, wer die aktuellen Bedingungen beobachtet und wer über eine Verschärfung der Maßnahmen entscheidet. Liegt Wohnbebauung, Schule oder Gesundheitseinrichtung in der Nähe, kann ein Kontakt zur Bearbeitung von Hinweisen und Beschwerden praktisch sein.
Außergewöhnliche Maßnahmen dürfen nicht so vage formuliert sein, dass sie nicht bewertet werden können. Die Formulierung bei ungünstigen Bedingungen werden Maßnahmen ergriffen ist schwach. Besser ist anzugeben, welche Maßnahmen das sind und in welchen Situationen sie gelten.
Nachweisführung der Maßnahmen: warum sie wichtig ist
Die Nachweisführung wird oft unterschätzt. Bei Kontrolle, Beschwerde oder Streit mit der Umgebung ist es jedoch entscheidend nachzuweisen, dass Maßnahmen nicht nur in der Dokumentation standen, sondern tatsächlich durchgeführt wurden.
Bei üblichen Bauwerken kann ein Eintrag im Bautagebuch genügen. Bei größeren oder problematischen Bauwerken ist ein separates Protokoll über Bewässerung, Straßenreinigung, Ausfahrtsreinigung, Begrenzung staubiger Tätigkeiten und außergewöhnliche Ereignisse sinnvoll. Fotodokumentation kann besonders bei Straßenreinigung, Materialabdeckung und Zustand der Baustellenausfahrten helfen.
Die Nachweisführung muss einfach sein, sonst führt sie der Auftragnehmer in der Praxis nicht realistisch. Praktisch genügen Datum, durchgeführte Maßnahme, Bauteil, verantwortliche Person und Hinweis zum Wetter oder zur außergewöhnlichen Situation.
Häufigste Fehler aus der Praxis
Der häufigste Fehler ist die Übernahme allgemeinen Textes von einer anderen Baustelle. Maßnahmen entsprechen dann weder dem Umfang der Arbeiten, den örtlichen Bedingungen noch der tatsächlichen Technologie. Behörde oder betroffenes Organ können eine solche Beschreibung als unzureichend ansehen, weil unklar bleibt, wie Staub real begrenzt wird.
Ein weiterer Fehler ist, dass die Dokumentation die Bauarbeiten selbst behandelt, den Verkehr aber vergisst. Ein erheblicher Teil des Staubs kann aus Fahrten auf unbefestigten Flächen, Mitführen von Material auf Straßen und Wiederaufwirbeln von Straßenstaub entstehen.
Problematisch ist auch unklare Verantwortung. Wenn nicht angegeben ist, ob Maßnahmen Investor, Generalunternehmer, konkreter Auftragnehmer oder Bauleiter sichert, lassen sich Maßnahmen in der Praxis schwerer kontrollieren. Bei größeren Bauwerken ist es sinnvoll, Verantwortung direkt an die Bauorganisation zu knüpfen.
Häufig ist auch Messung oder Berechnung ohne reale Eingangsdaten ein Problem. Arbeitet eine Ausbreitungsstudie mit allgemeinen Angaben, behandelt aber nicht die tatsächlichen Erdarbeitsvolumen, Fahrzeugverkehre, Terminplan, Flächen und umgebende Bebauung, ist das Ergebnis für das Genehmigungsverfahren oder den Maßnahmenentwurf möglicherweise nicht verwendbar.
Welche Unterlagen vorzubereiten sind
Für den Entwurf von Staubschutzmaßnahmen muss vor allem der Charakter der Baustelle und ihrer Umgebung bekannt sein. Grundlage sind Projektdokumentation, Lageplan, Arbeitszeitplan, Beschreibung der wichtigsten Bauarbeiten, Umfang von Abbruch und Erdarbeiten, Baustellenverkehrswege und Lage der nächsten Wohn- oder sonstigen sensiblen Bebauung.
Nützlich sind auch Angaben zu Materialarten, temporären Deponien, Handhabungsflächen, Anzahl der Lkw, Art der Straßenreinigung und Verfügbarkeit von Wasser für die Bewässerung. Existiert bereits eine Behördenanforderung, Gemeindeanmerkung, Anforderung der Regionalen Hygienestation (KHS), Regionalbehörde, des Ministeriums für Umwelt (MŽP) oder Anmerkungen im Verfahren, sollten diese von Anfang an mitgesendet werden.
Bei Bauwerken mit höherer Staubentwicklung ist auch eine einfache Übersicht der Bauphasen sinnvoll. Für Abbruch gelten andere Maßnahmen als für grobe Geländearbeiten, für den eigentlichen Bau und für Fertigstellungsarbeiten.
Wann eine Ausbreitungsstudie oder fachliche Bewertung erforderlich sein kann
Eine Ausbreitungsstudie kann erforderlich sein, wenn die Auswirkung der Baustelle auf die Immissionssituation in der Umgebung bewertet werden muss. Bei Staub werden in der Regel die Partikel PM10 und PM2,5 behandelt. Eine Studie kann im EIA-Prozess, bei Bewertung einer wesentlichen Änderung, im Rahmen von JES-Unterlagen oder wenn die Baustelle in einem Gebiet mit sensibler Bebauung und höherer Immissionsbelastung stattfindet, verlangt werden.
Eine fachliche Bewertung ist vor allem dort sinnvoll, wo keine vollwertige Ausbreitungsstudie nötig ist, aber Staubquellen technisch beschrieben, Maßnahmen vorgeschlagen und erläutert werden soll, warum sie für die Baustelle angemessen sind. Sie kann ein praktisches Unterlagenwerk für Planer, Investor, Gemeinde oder Behörde sein.
Es hängt stets vom konkreten Vorhaben, Umfang der Arbeiten, Baudauer, Standort und Anforderungen des zuständigen Organs ab. Bei kleineren Bauwerken kann ein qualitativ guter Kapitelabschnitt in der Dokumentation genügen. Bei größeren Abbrüchen, Verkehrsbauwerken oder umfangreichen Erdarbeiten ist es sinnvoll, Maßnahmen separat auszuarbeiten.
Was Sie uns zur Bewertung senden können
Für die Erstbewertung senden Sie Projektdokumentation oder mindestens Lageplan, Terminplan, Beschreibung der Bauarbeiten, Umfang von Abbruch und Erdarbeiten, Lage von Deponien, Baustellenverkehrswege und Fotos der Umgebung. Wichtig ist auch die Angabe, ob bereits eine Behördenanforderung, Gemeindeanmerkung, EIA-/JES-Bedingung oder öffentliche Beschwerde existiert.
Auf Grundlage dieser Unterlagen können wir konkrete Staubschutzmaßnahmen für die Dokumentation vorschlagen, damit sie sachlich, überprüfbar und verteidigbar sind. Bei komplexeren Bauwerken prüfen wir, ob ein technischer Kapitelabschnitt ausreicht oder ob eine Ausbreitungsstudie, fachliche Bewertung oder ein separater Staubschutzplan sinnvoll ist.
Kurze Zusammenfassung
Staubschutzmaßnahmen auf der Baustelle sollen konkret sein. Die Behörde braucht in der Regel keine lange allgemeine Liste, sondern eine klare Beschreibung, wie der Auftragnehmer Staub bei konkreten Arbeiten, auf konkreten Flächen und in konkreten Bauphasen begrenzen wird.
Gute Dokumentation behandelt Bewässerung, Materialabdeckung, Straßenreinigung, Baustellenausfahrt, Begrenzung staubiger Arbeiten bei Trockenheit und Wind, Verkehrsorganisation und einfache Nachweisführung durchgeführter Maßnahmen. Je sensibler die Umgebung der Baustelle, desto konkreter und besser überprüfbar sollen die Maßnahmen sein.
Senden Sie uns Projekt, Terminplan, Art der Arbeiten, Flächen, Verkehr und Informationen zur umgebenden Bebauung. Wir schlagen Maßnahmen vor, damit sie der tatsächlichen Baustelle entsprechen und in Genehmigungsunterlagen, EIA, JES oder in der Kommunikation mit der Behörde verwendbar sind.
Kurze Checkliste für Investor oder Auftragnehmer
Vor Einreichung der Dokumentation prüfen Sie, ob klar ist, wo Staub entsteht, wie lange staubige Arbeiten dauern, wie Bewässerung gesichert wird, wie Ausfahrt und Straßen gereinigt werden, wo Baustellenverkehr führt und wer für Maßnahmen verantwortlich ist. Prüfen Sie außerdem, ob Maßnahmen an konkrete Bauphasen geknüpft sind und ob das Vorgehen bei trockenem und windigem Wetter beschrieben ist.
Fehlt eine dieser Informationen, kann die Behörde Ergänzung der Dokumentation oder konkretere Bedingungen für die Bauausführung verlangen.
Sachliche Grundlage des Artikels
| Unterlage | Praktische Bedeutung |
|---|---|
| Gesetz Nr. 201/2012 Sb., über den Luftschutz | Grundlegender Rechtsrahmen für den Luftschutz. Für Bauwerke sind vor allem das Prinzip der Verhinderung von Luftverunreinigung und die Pflicht zur Begrenzung von Verunreinigungen dort wichtig, wo sie entstehen können. |
| Gesetz Nr. 100/2001 Sb., über die Umweltverträglichkeitsprüfung (EIA) | Bei größeren Vorhaben wird Staub aus der Bauausführung in EIA-Dokumentation, Anzeige, Bedingungen der Stellungnahme oder nachfolgenden Verfahren behandelt. |
| Gesetz Nr. 148/2023 Sb., über das einheitliche Umweltgutachten (JES) | JES kann Umweltanforderungen betroffener Organe integrieren. Bei Bauwerken kann wichtig sein, ob die Dokumentation Auswirkungen auf die Luft und vorgeschlagene Maßnahmen ausreichend beschreibt. |
| Methodische Richtlinie des MŽP zur Begrenzung von Staub aus der Bauausführung | Praktische methodische Grundlage für den Entwurf von Maßnahmen gegen Staub in allen Bauphasen, von der Projektvorbereitung bis zur Realisierung. |
| Methodik zur Festlegung von Maßnahmen zur Verringerung der Auswirkungen der Bauausführung auf die Immissionsbelastung durch PM10-Partikel | Detailliertere fachliche Grundlage für technische und organisatorische Maßnahmen, insbesondere bei Bauwerken mit höherer Staubentwicklung. |
| Zulassung des Vorhabens, EIA-/JES-Bedingungen, Gemeinde- oder Behördenstellungnahme | Bei einer konkreten Baustelle können die im Verfahren auferlegten Bedingungen entscheidend sein. Diese Bedingungen müssen in ein umsetzbares Baustellenregime überführt werden. |
| Bautagebuch und Betriebsnachweis der Maßnahmen | Praktischer Nachweis, dass Maßnahmen nicht nur in der Dokumentation standen, sondern tatsächlich durchgeführt wurden. |
Aus diesen Unterlagen folgt, dass Staubschutzmaßnahmen bereits in der Projektvorbereitung entworfen werden sollen, nicht erst nach Beschwerden während der Bauausführung. Sie müssen der Art der Baustelle, den örtlichen Bedingungen, dem Umfang der Arbeiten und der Sensibilität der Umgebung entsprechen. Bei staubigen Bauwerken sollten Maßnahmen so formuliert sein, dass klar ist, wer sie durchführt, wann sie erfolgen und wie ihre Erfüllung nachgewiesen wird.
