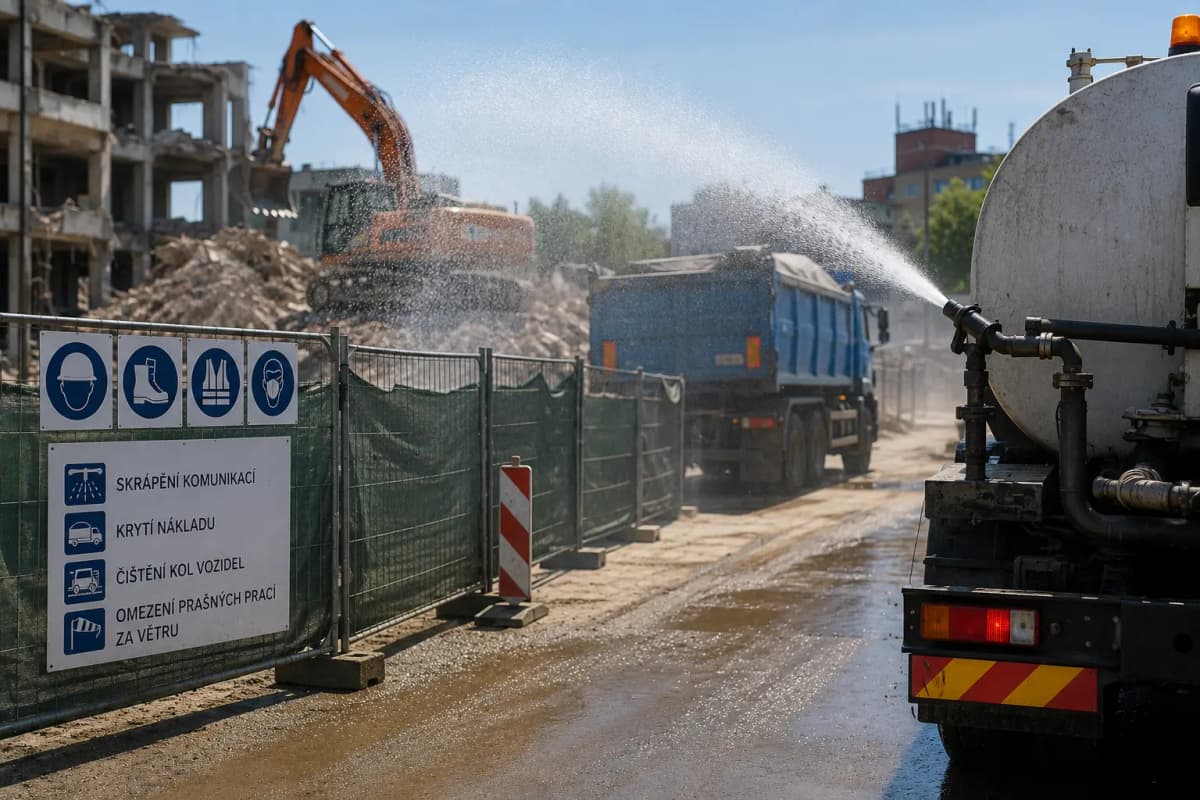

Proč nestačí napsat, že stavba bude skrápěna

Prašnost ze stavební činnosti vzniká při demolicích, výkopech, přesunech zemin, pojezdech techniky, manipulaci se sypkými materiály, řezání, broušení, drcení, nakládce, dopravě a také při vysychání nezpevněných ploch. Pro okolí stavby bývá nejviditelnějším vlivem právě prach, i když z hlediska dokumentace se často řeší až pozdě.

V povolovací dokumentaci se proto nevyplatí používat obecné formulace typu staveniště bude v případě potřeby kropeno. Takové opatření je obtížně kontrolovatelné. Není jasné, kdo ho provádí, kdy se spouští, jak často se má provádět, kterých ploch se týká a jak se doloží, že bylo skutečně provedeno.

Úřad, obec, dotčený orgán nebo zpracovatel EIA/JES může požadovat, aby byla opatření popsána konkrétně. Prakticky to znamená uvést zdroj prašnosti, fázi stavby, rozsah opatření, odpovědnost, četnost, způsob evidence a podmínky pro mimořádné situace, například suché a větrné počasí.

Kdy se protiprašná opatření řeší

Protiprašná opatření se mohou řešit u velkých dopravních staveb, průmyslových areálů, developerských projektů, demolic, recyklačních ploch, zemních prací, staveb v blízkosti obytné zástavby i u menších záměrů, pokud se nacházejí v citlivém území.

Nejde jen o stavby, které procházejí procesem EIA. Prašnost může být připomínkována také v rámci jednotného environmentálního stanoviska (JES), stavebního řízení, řízení o povolení záměru, závazných stanovisek, podmínek obce nebo při kontrole provádění stavby.

Zpozornět je vhodné hlavně tehdy, když se stavba nachází v blízkosti obytných domů, školy, školky, zdravotnického zařízení, sportoviště, zahrad, vodních ploch nebo jiných citlivých míst. Rizikové jsou také stavby s velkým objemem výkopových prací, dlouhou dobou realizace, intenzivní nákladní dopravou nebo demolicemi starých objektů.

Praktická poznámka: Největší problém nebývá samotná existence prašnosti, ale nedostatečně popsaný způsob jejího omezení. Pokud jsou opatření konkrétní, přiměřená a kontrolovatelná, lépe se obhajují v řízení i při případných stížnostech.

Co může chtít úřad nebo dotčený orgán

Úřad obvykle nechce obecnou deklaraci, ale ověřitelné informace. Z dokumentace by mělo být zřejmé, jaké práce budou prašné, kde budou probíhat, jak dlouho, jaká technika bude používána a jak budou vlivy na okolí omezeny.

U větších staveb nebo staveb v citlivém území může být požadováno také vyhodnocení vlivu na kvalitu ovzduší. Někdy postačí technický popis opatření v dokumentaci. Jindy může být potřeba rozptylová studie, odborné posouzení emisí prachu, doplnění podmínek do dokumentace EIA/JES nebo samostatný plán protiprašných opatření.

Rozhodující je konkrétní situace. Jiný rozsah bude stačit pro krátkodobou rekonstrukci v uzavřeném areálu a jiný pro dlouhodobou demolici nebo zemní práce v těsné blízkosti obytné zástavby.

Co má obsahovat použitelný popis protiprašných opatření

Dobrá dokumentace musí spojit opatření s konkrétní činností. Nestačí uvést seznam obecných opatření bez vazby na harmonogram stavby. Jiná opatření se použijí při demolici, jiná při výkopech, jiná při skladování zemin a jiná při výjezdu vozidel ze staveniště.

Použitelný popis by měl řešit zejména tyto oblasti:

OblastCo má být v dokumentaci popsáno
Prašné práceDemolice, výkopy, skrývka, nakládka, přesypy, řezání, broušení, drcení, zásypy nebo manipulace se sypkým materiálem.
Staveništní plochyKteré plochy budou zpevněné, které nezpevněné, kde bude skladován materiál a kde bude probíhat manipulace.
DopravaTrasy vozidel, výjezd ze stavby, čištění kol, čištění komunikací, omezení rychlosti a zamezení vynášení materiálu mimo staveniště.
Skrápění a vlhčeníKdy, kde a jak často se bude provádět, jaký bude zdroj vody a kdo odpovídá za provedení.
Větrné a suché počasíJak se upraví práce při zvýšené prašnosti, suchu nebo silném větru.
EvidenceJak se bude dokládat provádění opatření, například stavebním deníkem, provozním záznamem nebo fotodokumentací.

Smyslem není vytvořit dlouhý formální seznam. Důležité je, aby opatření odpovídala skutečné stavbě. U krátké stavby postačí jednodušší režim. U dlouhodobé demolice nebo rozsáhlých zemních prací musí být opatření propracovanější.

Konkrétní opatření, která bývají použitelná

U většiny staveb se opakuje několik typů opatření, která mají praktický význam. Základ tvoří skrápění prašných ploch a materiálů, zejména při suchém počasí, zemních pracích, demolicích, nakládce a pojezdech techniky. Skrápění musí být technicky zajištěné, tedy musí být jasné, zda bude k dispozici hydrant, cisterna, mobilní nádrž nebo jiné řešení.

Velmi důležité je omezení prašnosti z dopravy. To znamená zpevnit hlavní pojezdové trasy, čistit vnitrostaveništní komunikace, omezit rychlost vozidel, čistit kola a podvozky vozidel a zabránit vynášení bláta a prachu na veřejné komunikace. U větších staveb může být vhodné stanovit i trasu staveništní dopravy tak, aby co nejméně zatěžovala obytnou zástavbu.

U sypkých materiálů se řeší zakrývání, snížení spádové výšky při přesypech, omezení volného skladování jemných frakcí a umístění deponií mimo hranici areálu směrem k nejbližším obytným objektům. U demolic má význam vlhčení bouraných konstrukcí, postupná demontáž místo neřízeného strhávání a omezení sekundární prašnosti při nakládce odpadu.

U prací jako řezání, broušení nebo frézování je vhodné použít techniku s odsáváním, vodním chlazením nebo lokálním omezením prašnosti. Pokud se práce provádějí opakovaně, je lepší popsat konkrétní technologický postup než jen obecně uvést, že prašnost bude omezena.

Jak řešit vítr, sucho a mimořádné situace

Suché a větrné počasí je pro prašnost zásadní. Dokumentace by měla obsahovat jednoduchý režim, co se stane, když běžná opatření nestačí. Může jít například o zvýšení četnosti skrápění, dočasné omezení nakládky jemného materiálu, přerušení nejprašnějších činností nebo přesun prací na jinou část dne.

Není nutné u každé stavby navrhovat složitý meteorologický systém. U citlivých staveb je ale vhodné uvést, kdo sleduje aktuální podmínky a kdo rozhoduje o zpřísnění opatření. Pokud je v okolí obytná zástavba, škola nebo zdravotnické zařízení, může být praktické doplnit i kontakt pro řešení podnětů a stížností.

Důležité je, aby mimořádná opatření nebyla napsána tak vágně, že je nelze vyhodnotit. Formulace za nepříznivých podmínek budou přijata opatření je slabá. Lepší je napsat, jaká opatření to budou a v jakých situacích se použijí.

Evidence opatření: proč je důležitá

Evidence se často podceňuje. Přitom při kontrole, stížnosti nebo sporu s okolím je zásadní doložit, že opatření nebyla jen uvedena v dokumentaci, ale skutečně se prováděla.

U běžných staveb může stačit zápis ve stavebním deníku. U větších nebo problematických staveb je vhodné vést samostatný záznam o skrápění, čištění komunikací, čištění výjezdů, omezení prašných činností a mimořádných událostech. Fotodokumentace může pomoci zejména u čištění komunikací, zakrytí materiálu a stavu výjezdů ze stavby.

Evidence musí být jednoduchá, jinak ji zhotovitel nebude reálně vést. Prakticky stačí uvádět datum, provedené opatření, část stavby, odpovědnou osobu a poznámku k počasí nebo mimořádné situaci.

Nejčastější chyby z praxe

Nejčastější chybou je převzít obecný text z jiné stavby. Opatření pak neodpovídají rozsahu prací, místním podmínkám ani skutečné technologii. Úřad nebo dotčený orgán může takový popis považovat za nedostatečný, protože z něj není jasné, jak bude prašnost reálně omezena.

Další chybou je, že dokumentace řeší samotné stavební práce, ale zapomíná na dopravu. Přitom významná část prašnosti může vznikat z pojezdů po nezpevněných plochách, vynášení materiálu na komunikace a resuspenze prachu z vozovky.

Problémem bývá také nejasná odpovědnost. Pokud není uvedeno, zda opatření zajišťuje investor, generální dodavatel, konkrétní zhotovitel nebo stavbyvedoucí, opatření se v praxi hůře kontroluje. U větších staveb je vhodné mít odpovědnost přímo navázanou na organizaci stavby.

Častou chybou je také měření nebo výpočet bez reálných vstupů. Pokud rozptylová studie pracuje s obecnými údaji, ale neřeší skutečné objemy zemních prací, pojezdy techniky, harmonogram, plochy a okolní zástavbu, nemusí být výsledek použitelný pro povolovací proces ani pro návrh opatření.

Jaké podklady si připravit

Pro návrh protiprašných opatření je potřeba znát hlavně charakter stavby a její okolí. Základním podkladem je projektová dokumentace, situační výkres, harmonogram prací, popis hlavních stavebních činností, rozsah demolic a zemních prací, trasy staveništní dopravy a umístění nejbližší obytné nebo jiné citlivé zástavby.

Užitečné jsou také informace o druzích materiálů, dočasných deponiích, plochách pro manipulaci, počtu nákladních vozidel, způsobu čištění komunikací a dostupnosti vody pro skrápění. Pokud už existuje požadavek úřadu, obce, KHS, krajského úřadu, MŽP nebo připomínky v řízení, je vhodné je poslat hned na začátku.

U staveb s větší prašností je vhodné připravit i jednoduchý přehled fází stavby. Jiná opatření budou platit pro demolici, jiná pro hrubé terénní úpravy, jiná pro vlastní výstavbu a jiná pro dokončovací práce.

Kdy může být potřeba rozptylová studie nebo odborné posouzení

Rozptylová studie může být potřeba tehdy, pokud je nutné vyhodnotit vliv stavby na imisní situaci v okolí. U prašnosti se obvykle řeší částice PM10 a PM2,5. Studie může být požadována v procesu EIA, při posuzování významné změny, v rámci podkladů pro JES nebo tehdy, když stavba probíhá v území s citlivou zástavbou a vyšší imisní zátěží.

Odborné posouzení má smysl zejména tam, kde není potřeba plnohodnotná rozptylová studie, ale je vhodné technicky popsat zdroje prašnosti, navrhnout opatření a vysvětlit, proč jsou pro danou stavbu přiměřená. Může jít o praktický podklad pro projektanta, investora, obec nebo úřad.

Vždy záleží na konkrétním záměru, rozsahu prací, délce stavby, umístění a požadavcích příslušného orgánu. U menších staveb může postačit kvalitní kapitola v dokumentaci. U větších demolic, dopravních staveb nebo rozsáhlých zemních prací bývá vhodné opatření rozpracovat samostatně.

Co nám můžete poslat k posouzení

Pro prvotní posouzení pošlete projektovou dokumentaci nebo alespoň situační výkres, harmonogram, popis stavebních prací, rozsah demolic a zemních prací, umístění deponií, trasy staveništní dopravy a fotografie okolí. Důležité je také uvést, zda už existuje požadavek úřadu, připomínka obce, podmínka EIA/JES nebo stížnost veřejnosti.

Na základě těchto podkladů můžeme navrhnout konkrétní protiprašná opatření do dokumentace tak, aby byla věcná, kontrolovatelná a obhajitelná. U složitějších staveb posoudíme, zda postačí technická kapitola, nebo zda je vhodné doplnit rozptylovou studii, odborné posouzení nebo samostatný plán protiprašných opatření.

Krátké shrnutí

Protiprašná opatření na stavbě mají být konkrétní. Úřad zpravidla nepotřebuje dlouhý obecný seznam, ale jasný popis, jak bude zhotovitel omezovat prašnost při konkrétních pracích, na konkrétních plochách a v konkrétních fázích stavby.

Dobrá dokumentace řeší skrápění, zakrytí materiálů, čištění komunikací, výjezd ze stavby, omezení prašných prací za sucha a větru, organizaci dopravy a jednoduchou evidenci provedených opatření. Čím citlivější je okolí stavby, tím konkrétnější a lépe kontrolovatelná opatření mají být.

Pošlete nám projekt, harmonogram, druh prací, plochy, dopravu a informace o okolní zástavbě. Navrhneme opatření tak, aby odpovídala skutečné stavbě a byla použitelná v povolovací dokumentaci, EIA, JES nebo při komunikaci s úřadem.

Stručný checklist pro investora nebo zhotovitele

Před předložením dokumentace si ověřte, zda je jasné, kde vzniká prašnost, jak dlouho budou prašné práce trvat, jak bude zajištěno skrápění, jak se bude čistit výjezd a komunikace, kudy povede staveništní doprava a kdo za opatření odpovídá. Dále zkontrolujte, zda jsou opatření navázána na konkrétní fáze stavby a zda je popsán postup při suchém a větrném počasí.

Pokud některá z těchto informací chybí, může úřad požadovat doplnění dokumentace nebo konkrétnější podmínky pro provádění stavby.

Věcná opora článku

PodkladPraktický význam
Zákon č. 201/2012 Sb., o ochraně ovzdušíZákladní právní rámec ochrany ovzduší. Pro stavby je důležitý zejména princip předcházení znečišťování ovzduší a povinnost omezovat znečišťování tam, kde může vznikat.
Zákon č. 100/2001 Sb., o posuzování vlivů na životní prostředíU větších záměrů se prašnost ze stavební činnosti řeší v dokumentaci EIA, oznámení, podmínkách stanoviska nebo navazujících řízeních.
Zákon č. 148/2023 Sb., o jednotném environmentálním stanoviskuJES může integrovat environmentální požadavky dotčených orgánů. U staveb může být důležité, zda dokumentace dostatečně popisuje vlivy na ovzduší a navržená opatření.
Metodický pokyn MŽP k omezování prašnosti ze stavební činnostiPraktický metodický podklad pro navrhování opatření proti prašnosti ve všech fázích stavby, od projektové přípravy po realizaci.
Metodika pro stanovení opatření ke snížení vlivů stavební činnosti na imisní zatížení částicemi PM10Podrobnější odborný podklad pro návrh technických a organizačních opatření, zejména u staveb s významnější prašností.
Povolení záměru, podmínky EIA/JES, stanovisko obce nebo úřaduV konkrétní stavbě mohou být rozhodující konkrétní podmínky uložené v řízení. Tyto podmínky je potřeba převést do proveditelného režimu stavby.
Stavební deník a provozní evidence opatřeníPraktický důkaz, že opatření nebyla jen v dokumentaci, ale byla skutečně prováděna.

Z těchto podkladů plyne, že protiprašná opatření mají být navržena už v projektové přípravě, nikoli až po stížnostech během stavby. Musí odpovídat druhu stavby, místním podmínkám, rozsahu prací a citlivosti okolí. U prašných staveb je vhodné opatření formulovat tak, aby bylo zřejmé, kdo je provádí, kdy se provádějí a jak se jejich plnění dokládá.
